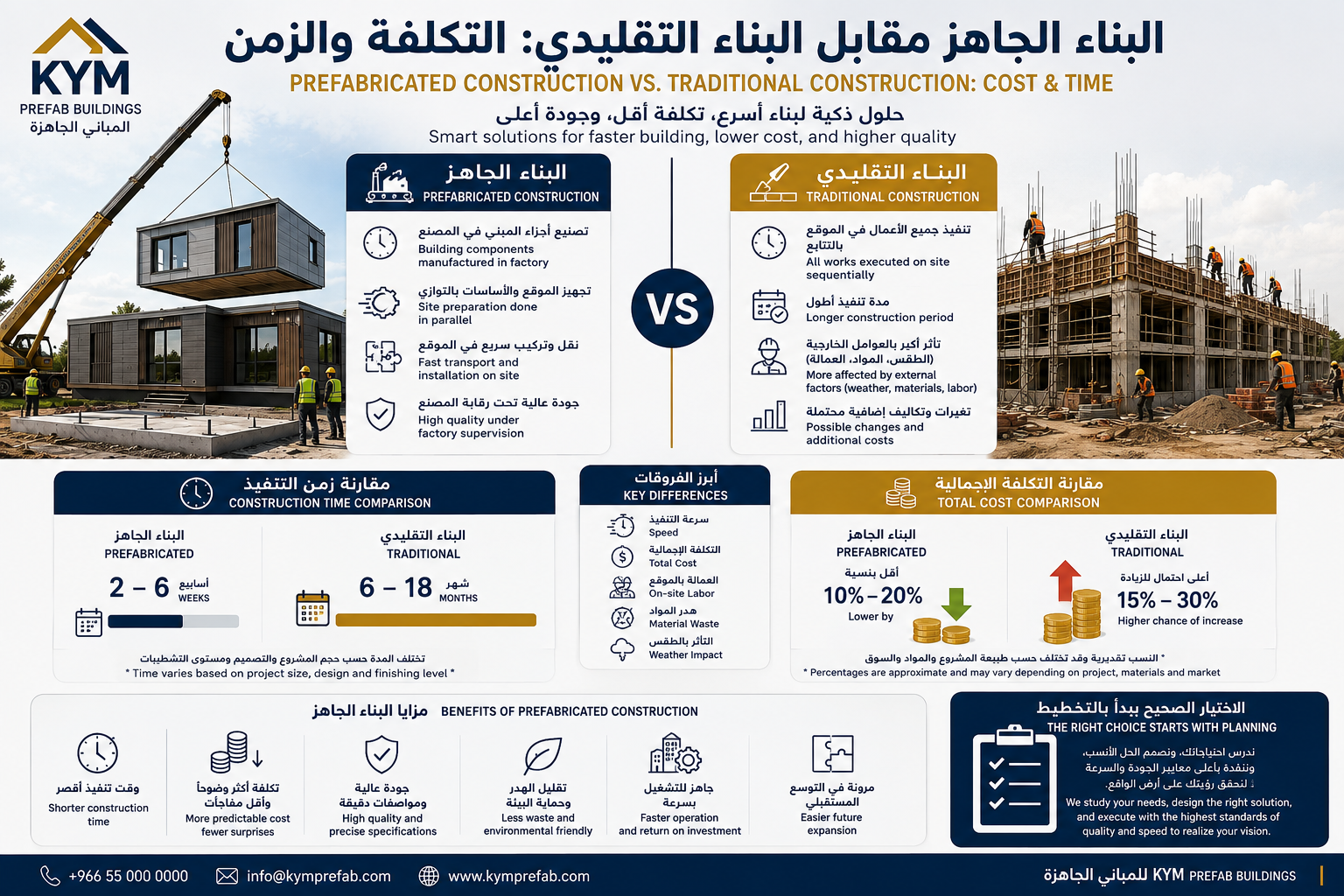

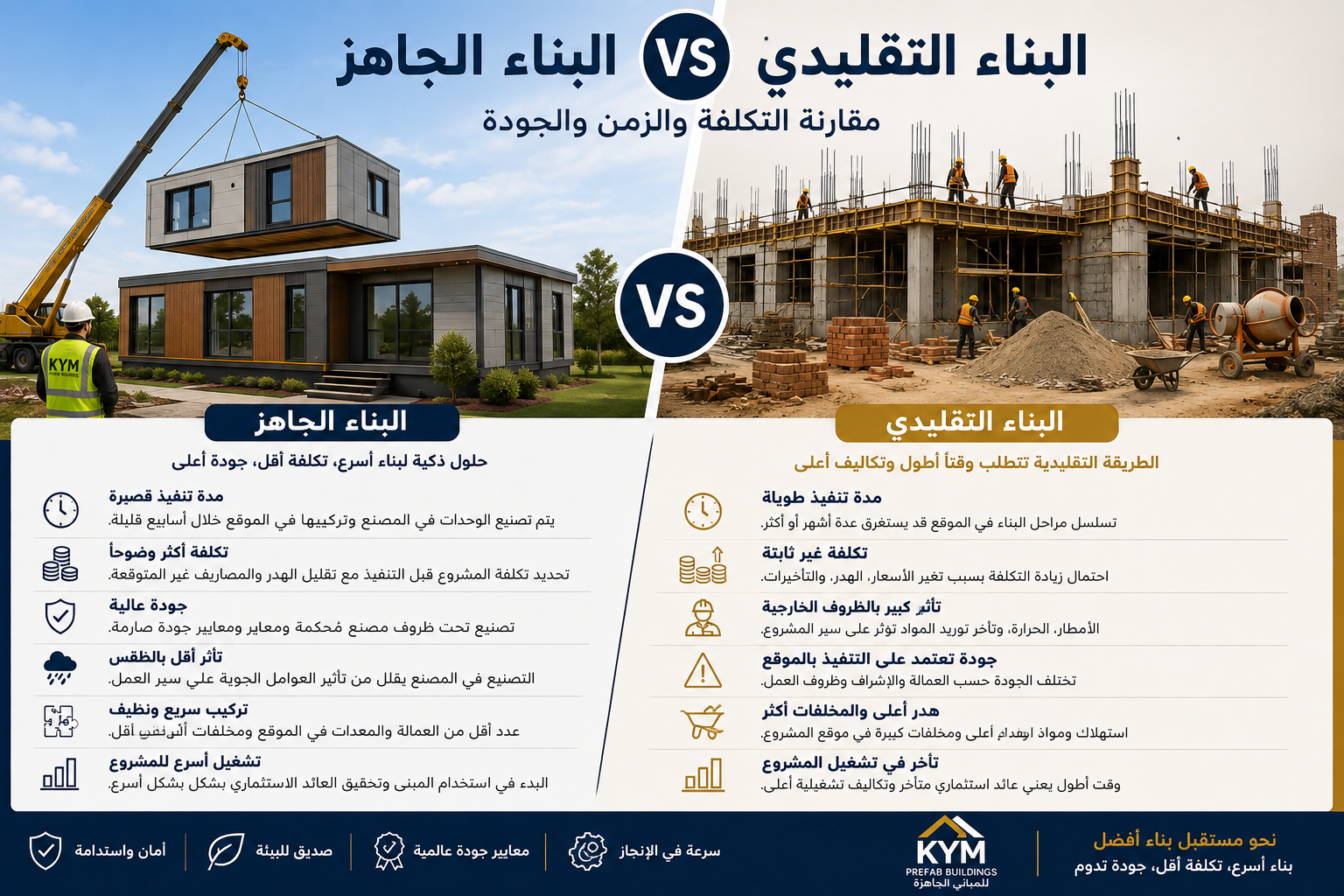

البناء الجاهز مقابل البناء التقليدي: التكلفة والزمن

البناء الجاهز مقابل البناء التقليدي: مقارنة التكلفة والزمن
عند التفكير في بناء منزل أو مكتب أو منشأة تجارية، يبرز سؤال مهم: أيهما أفضل، البناء الجاهز أم البناء التقليدي؟
لا يعتمد الاختيار على المظهر الخارجي فقط، بل يرتبط بعوامل أساسية مثل التكلفة الإجمالية، مدة التنفيذ، جودة المواد، سهولة التوسع، ظروف الموقع، والوقت المطلوب لبدء استخدام المبنى.
ومع تطور تقنيات البناء الحديثة، أصبح البناء الجاهز خياراً عملياً ينافس البناء التقليدي، خاصة في المشاريع التي تتطلب سرعة في التنفيذ وتحكماً أكبر في الميزانية.
في هذا المقال نستعرض أهم الفروقات بين البناء الجاهز والبناء التقليدي من حيث التكلفة والزمن والجودة.
ما هو البناء الجاهز؟
البناء الجاهز هو نظام يتم فيه تصنيع أجزاء المبنى الرئيسية داخل مصنع متخصص، وفق مخططات هندسية ومقاسات محددة مسبقاً.
بعد اكتمال التصنيع، يتم نقل مكونات المبنى إلى موقع المشروع، ثم تركيبها وتثبيتها على الأساسات المجهزة.
وقد تشمل المكونات الجاهزة:
- الهياكل المعدنية.
- الجدران والألواح المعزولة.
- الأسقف.
- الأبواب والنوافذ.
- تمديدات الكهرباء والسباكة.
- التشطيبات الداخلية والخارجية.
- وحدات الغرف أو المكاتب المتكاملة.
تسمح هذه الطريقة بتنفيذ أعمال التصنيع داخل المصنع بالتزامن مع تجهيز الموقع والأساسات، مما يقلل مدة المشروع بصورة واضحة.
ما هو البناء التقليدي؟
البناء التقليدي هو الأسلوب الذي تُنفذ فيه معظم مراحل المشروع داخل موقع البناء، بداية من الحفر والأساسات، ثم الأعمدة والأسقف والجدران، وصولاً إلى تمديدات الكهرباء والمياه وأعمال التشطيب.
تعتمد مراحل البناء التقليدي غالباً على التتابع، إذ لا يمكن البدء في مرحلة معينة قبل الانتهاء من المرحلة السابقة.
كما يتأثر هذا النوع من البناء بعوامل مثل:
- الظروف الجوية.
- توافر العمالة.
- تأخر توريد المواد.
- جودة التنفيذ في الموقع.
- تعديلات التصميم أثناء العمل.
- التنسيق بين المقاولين والموردين.
أولاً: مقارنة زمن التنفيذ
زمن تنفيذ البناء الجاهز
تعد سرعة التنفيذ من أبرز مزايا البناء الجاهز.
فبينما يتم تجهيز الأرض وتنفيذ الأساسات في الموقع، تكون أجزاء المبنى قيد التصنيع داخل المصنع. وبعد وصول المكونات إلى الموقع، تبدأ عملية التركيب باستخدام الرافعات وفرق العمل المتخصصة.
ويمكن إنجاز بعض المنازل والمكاتب الجاهزة خلال عدة أسابيع، بحسب مساحة المبنى وتعقيد التصميم ومستوى التشطيبات المطلوبة.
وترجع سرعة البناء الجاهز إلى عدة أسباب، منها:
- تنفيذ التصنيع وتجهيز الموقع في وقت واحد.
- تقليل الأعمال اليدوية داخل الموقع.
- تصنيع المكونات وفق مقاسات محددة مسبقاً.
- تقليل التأثر بالأمطار والرياح أثناء التصنيع.
- استخدام أنظمة تثبيت وربط سريعة.
- تقليل فترات انتظار جفاف بعض المواد التقليدية.
- وضوح المخططات قبل بدء التنفيذ.
زمن تنفيذ البناء التقليدي
يحتاج البناء التقليدي عادة إلى مدة أطول، لأن أغلب المراحل تنفذ بالتتابع.
فبعد الانتهاء من الأساسات يبدأ الهيكل الإنشائي، ثم الجدران، وبعد ذلك تمديدات الخدمات وأعمال التشطيب.
وقد تتأخر مدة المشروع نتيجة:
- تأخر وصول مواد البناء.
- نقص العمالة أو تغير فرق التنفيذ.
- الظروف الجوية غير المناسبة.
- تعديل المخططات أثناء التنفيذ.
- إعادة تنفيذ بعض الأعمال بسبب الأخطاء.
- ضعف التنسيق بين المقاولين.
- تأخر أعمال الفحص والاستلام.
ولهذا قد يستغرق المشروع التقليدي عدة أشهر أو أكثر، حسب المساحة والتصميم وطبيعة الموقع.
ثانياً: مقارنة التكلفة
تكلفة البناء الجاهز
تكون تكلفة البناء الجاهز أكثر وضوحاً في كثير من الحالات، لأن التصميم والمواصفات والكميات يتم تحديدها قبل بدء التصنيع.
وهذا يساعد على تقليل التعديلات المفاجئة والهدر في المواد والزيادة غير المتوقعة في المصاريف.
تشمل تكلفة البناء الجاهز عادة:
- التصميم والمخططات الهندسية.
- تصنيع الهيكل والوحدات.
- مواد العزل والتكسية.
- النقل إلى موقع المشروع.
- أعمال الرفع والتركيب.
- تجهيز الأرض والأساسات.
- توصيل الكهرباء والمياه والصرف.
- التشطيبات الداخلية والخارجية.
قد لا يكون سعر البناء الجاهز أقل دائماً عند مقارنة المواد فقط، لكنه قد يحقق وفراً في التكلفة الإجمالية بسبب:
- تقليل مدة التنفيذ.
- تقليل عدد العمال في الموقع.
- خفض هدر المواد.
- تقليل الحاجة إلى استئجار المعدات لفترات طويلة.
- تقليل مصاريف الإشراف والحراسة.
- تسريع تشغيل المبنى والاستفادة منه.
تكلفة البناء التقليدي
قد يبدو البناء التقليدي أقل تكلفة في البداية، خاصة عند توافر العمالة والمواد بأسعار منخفضة.
لكن التكلفة النهائية قد ترتفع أثناء المشروع بسبب عوامل متعددة، منها:
- زيادة أسعار المواد.
- هدر الأسمنت والحديد والطوب.
- ارتفاع تكلفة العمالة اليومية.
- مصاريف الإشراف لفترة طويلة.
- إيجار المعدات والآليات.
- إعادة تنفيذ الأعمال غير المطابقة.
- التعديلات المستمرة أثناء المشروع.
- تأخير تشغيل المبنى والاستفادة منه.
لذلك يجب ألا تعتمد المقارنة على تكلفة الهيكل فقط، بل على كامل تكلفة المشروع حتى التسليم والتشغيل.
مقارنة مختصرة بين النظامين
| عنصر المقارنة | البناء الجاهز | البناء التقليدي |
|---|---|---|
| مدة التنفيذ | أقصر نسبياً | أطول |
| وضوح التكلفة | أكثر وضوحاً قبل التنفيذ | قابلة للزيادة أثناء العمل |
| حجم العمالة بالموقع | أقل | أكبر |
| هدر المواد | محدود | قد يكون مرتفعاً |
| التأثر بالطقس | أقل | أكبر |
| جودة التصنيع | تتم تحت رقابة المصنع | تعتمد على التنفيذ بالموقع |
| التعديل أثناء التنفيذ | يحتاج إلى تخطيط مسبق | أكثر مرونة في بعض المراحل |
| سرعة التشغيل | أسرع | أبطأ |
| نظافة الموقع | مخلفات أقل | مخلفات أكثر |
| إمكانية النقل | متاحة لبعض الأنظمة | صعبة |
| التوسع المستقبلي | أسهل في بعض التصاميم | يحتاج إلى أعمال إنشائية أكبر |
هل البناء الجاهز أرخص دائماً؟
ليس بالضرورة.
تختلف التكلفة حسب طبيعة كل مشروع، وتتأثر بعوامل مثل:
- مساحة المبنى.
- عدد الطوابق.
- نوع الهيكل المستخدم.
- جودة مواد العزل.
- مستوى التشطيب.
- المسافة بين المصنع والموقع.
- تكلفة النقل والرافعات.
- طبيعة الأرض والأساسات.
- عدد الوحدات المطلوبة.
- متطلبات الكهرباء والتكييف والسباكة.
- اشتراطات السلامة والتراخيص.
لكن عند احتساب التكلفة الإجمالية، بما يشمل الوقت والعمالة والهدر وسرعة تشغيل المشروع، قد يكون البناء الجاهز أكثر اقتصادية في كثير من الحالات.
التكلفة الحقيقية للزمن
يمثل الزمن جزءاً مهماً من تكلفة أي مشروع بناء.
فكل شهر إضافي في مدة التنفيذ قد يؤدي إلى زيادة:
- تكاليف العمالة.
- مصاريف الإشراف.
- تكاليف الحراسة.
- إيجار المعدات.
- المصاريف الإدارية.
- تكلفة التمويل.
- خسائر تأخير تشغيل المشروع.
على سبيل المثال، يمكن لمكتب أو متجر جاهز أن يبدأ نشاطه وتحقيق الإيرادات قبل أشهر من مبنى مماثل يتم تنفيذه بالطريقة التقليدية.
لذلك، فإن سرعة التنفيذ لا توفر الوقت فقط، بل قد تحقق عائداً مالياً أسرع لصاحب المشروع.
الجودة في البناء الجاهز والبناء التقليدي
لا تعتمد جودة المبنى على كونه جاهزاً أو تقليدياً فقط، بل على جودة التصميم والمواد وخبرة الجهة المنفذة.
يتميز البناء الجاهز الحديث بأن مكوناته تصنع داخل بيئة منظمة، مع إمكانية إجراء فحوصات جودة في كل مرحلة.
وقد يستخدم في البناء الجاهز:
- هياكل معدنية مصممة هندسياً.
- ألواح عازلة للحرارة والصوت.
- مواد مقاومة للرطوبة والعوامل الجوية.
- طبقات حماية من الصدأ.
- أبواب ونوافذ عالية الكفاءة.
- تمديدات كهربائية وصحية مخططة مسبقاً.
- أنظمة مقاومة للحريق حسب متطلبات المشروع.
أما البناء التقليدي، فيمكنه أيضاً تحقيق جودة عالية، بشرط وجود تصميم هندسي جيد، ومواد مطابقة للمواصفات، وإشراف فني مستمر على التنفيذ.
متى يكون البناء الجاهز هو الخيار الأفضل؟
يعد البناء الجاهز مناسباً عندما تكون الأولوية لسرعة التنفيذ وضبط التكلفة، ومن أمثلة ذلك:
- المنازل والفلل السكنية.
- المكاتب الإدارية.
- المدارس والفصول الدراسية.
- العيادات والمراكز الصحية.
- مساكن العمال والموظفين.
- الوحدات السياحية.
- المطاعم والمقاهي.
- المعارض ومراكز البيع.
- المواقع المؤقتة للمشروعات.
- التوسعات السريعة للمباني القائمة.
كما يناسب المناطق التي يصعب فيها توفير أعداد كبيرة من العمال أو نقل مواد البناء التقليدية بكميات كبيرة.
متى يكون البناء التقليدي أكثر ملاءمة؟
قد يكون البناء التقليدي مناسباً في المشاريع التي تتطلب:
- تصاميم معمارية شديدة التعقيد.
- مباني مرتفعة أو أحمالاً إنشائية خاصة.
- تعديلات كثيرة أثناء التنفيذ.
- استخدام مواد محلية محددة.
- دمج المبنى مع منشأة تقليدية قائمة.
- تنفيذ تفاصيل خاصة لا تتناسب مع النظام الجاهز المتاح.
ومع ذلك، أصبحت تقنيات البناء الجاهز الحديثة أكثر مرونة، ويمكنها تنفيذ مجموعة واسعة من التصاميم السكنية والتجارية.
كيف تختار النظام المناسب لمشروعك؟
قبل اتخاذ القرار، يجب مراعاة النقاط التالية:
- تحديد الميزانية الإجمالية للمشروع.
- تحديد الموعد المطلوب للتسليم والتشغيل.
- دراسة طبيعة الأرض والموقع.
- تحديد مستوى العزل والتشطيب.
- مراجعة اشتراطات البناء المحلية.
- احتساب تكاليف النقل والتركيب.
- التأكد من خبرة الشركة المنفذة.
- مراجعة المشاريع السابقة للشركة.
- التأكد من وجود ضمان واضح.
- تحديد الأعمال المشمولة في العرض.
- مراجعة مواصفات المواد قبل التعاقد.
- احتساب تكلفة الصيانة المستقبلية.
الخلاصة
يوفر البناء الجاهز حلاً سريعاً ومنظماً يساعد على تقليل مدة التنفيذ والتحكم في التكلفة وخفض هدر المواد داخل الموقع.
أما البناء التقليدي، فيوفر مرونة مناسبة لبعض التصاميم والمشاريع الخاصة، لكنه يحتاج عادة إلى مدة أطول وإدارة يومية أكثر تعقيداً.
لا يعتمد الاختيار الصحيح على السعر الأولي فقط، بل على التكلفة الإجمالية ومدة التنفيذ والجودة المطلوبة وموعد تشغيل المبنى.
في KYM للمباني الجاهزة نقدم حلولاً متكاملة تبدأ من التصميم وتجهيز الأساسات، مروراً بالتصنيع والنقل والتركيب، وصولاً إلى تسليم مبنى جاهز للاستخدام وفق احتياجات العميل ومتطلبات المشروع.
البناء الجاهز لا يوفر الوقت فقط، بل يجعل مشروع البناء أكثر دقة ووضوحاً وكفاءة.
